Herinrichting Dukaton
We voeren (asfalt-) onderhoud uit en richten de weg opnieuw in.
We richten de Dukaton opnieuw in
De Dukaton in Mijdrecht is aan onderhoud toe. Dit geeft ons ook de mogelijkheid om naar de inrichting van de weg te kijken. De plannen worden gemaakt op basis van verkeerskundig onderzoek. Ook worden suggesties en ideeën van omwonenden en betrokkenen meegenomen in de plannen.

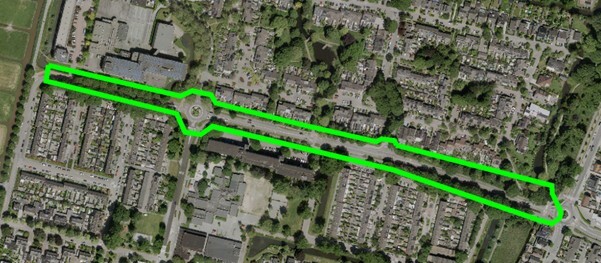

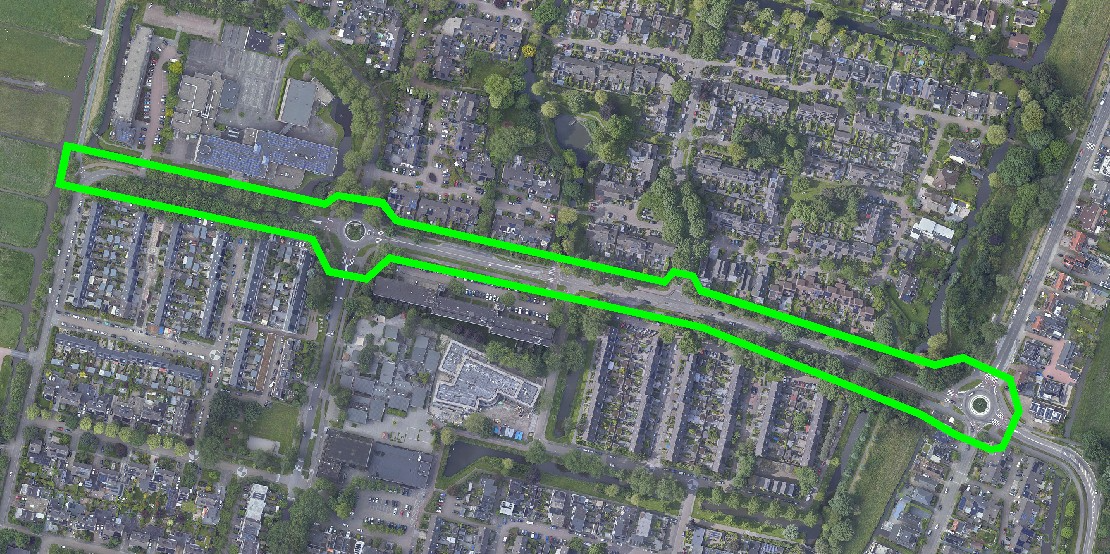

De Dukaton is in Mijdrecht
Deze weg ligt tussen de rotonde Hofland en de bocht bij de Tweede Zijweg.
De weg is aan onderhoud toe
Uit weginspectie is gebleken dat onderhoud aan het asfalt nodig is. Dit geldt ook voor de bestrating van de Dukaton. Na onderhoud voldoet de weg voor de komende jaren weer aan alle (technische) eisen en is daardoor weer veilig begaanbaar.
De werkzaamheden vinden naar verwachting begin 2026 plaats
De voorbereiding is gestart. Diverse onderzoeken worden of zijn al uitgevoerd. De voorlopige planning van het project ziet er als volgt uit:
- In maart 2026 starten we met de uitvoering van de werkzaamheden.
- In juli 2026 verwachten we de werkzaamheden af te ronden.
Tot die tijd vragen we u mee te denken over het ontwerp. U leest hier meer over onder het kopje ‘Participatie’.
Ingenieursbureau Newae werkt aan het ontwerp
In opdracht van en in samenwerking met de gemeente werkt ingenieursbureau Newae aan het ontwerp voor de herinrichting.
Participatie
Omwonenden en betrokkenen zijn welkom mee te denken over het ontwerp voor de herinrichting van de weg. Dit gebeurt tijdens inloopavonden en met een selecte groep aanwonenden: de klankbordgroep. Op de volgende momenten vindt dit plaats:
- Dinsdag 28 januari 2025:
1e inloopavond voor omwonenden en betrokkenen. Tijdens deze avond is er nog geen tekening gepresenteerd. We gingen in gesprek over dit project. Ideeën en suggesties over de herinrichting van de weg zijn genoteerd en worden (waar mogelijk) meegenomen in de plannen. - Dinsdag 13 mei 2025:
1e klankbordgroep sessie over het eerste voorlopig ontwerp. De toelichting op het voorlopig ontwerp leest u in de bijlage onderaan de pagina. - Juni 2025:
2e sessie met de klankbordgroep om het geluidsonderzoek toe te lichten. - Dinsdag 2 september 2025:
2e inloopavond waar het definitief ontwerp te zien zal zijn. Op deze avond wordt het definitief ontwerp toegelicht en kunnen vragen worden gesteld. Omwonenden ontvangen hierover een brief met uitnodiging. - Maart 2026:
Verwachte start uitvoer van de werkzaamheden. - Juli 2026:
Verwacht moment van afronden werkzaamheden.
Op de hoogte blijven van alle ontwikkelingen?
Download dan gratis de BouwApp via onderstaande QR-code. Zoek op het project ‘Herinrichting Dukaton Mijdrecht’ en klik op het plusje om het project te volgen. U ontvangt meldingen zodra er ontwikkelingen zijn.
Bel of mail gerust met vragen of ideeën
U kunt contact opnemen met projectleiders Ap Verduijn of Mario Weergang. Zij zijn te bereiken op 0297 29 16 16. Of stuur een mail naar: herinrichtingdukaton@derondevenen.nl.
Bijlagen
- Terugkoppeling bijeenkomst klankbordgroep over voorlopig ontwerp
- Technische tekening voorstel nieuwe situatie
- Herinrichting Dukaton - Samenvatting reactienota 1e inloopavond (top 15 meest gemaakte opmerkingen)
- Herinrichting Dukaton - Reactienota 1e inloopavond
- Bewonersbrief en uitnodiging 2e inloopavond
